Dans quel ordre réaliser les travaux de rénovation d'un appartement ?
Sur un chantier de rénovation d'appartement à Laval, 90 % des retards, malfaçons et surcoûts proviennent d'une mauvaise chronologie d'intervention. Découvrez le planning type en 8 phases éprouvé par nos équipes, de la démolition jusqu'à la remise des clés, pour un chantier fluide et maîtrisé.
En bref
- Problème traité
- Comment enchaîner chronologiquement les corps d'état dans un appartement sans temps morts, sans dégradations mutuelles ni surcoûts ?
- Règle d'or absolue
- Toujours travailler du 'gros vers le fin' et du 'haut vers le bas' : on ne pose jamais un parquet avant d'avoir poncé et peint les plafonds.
- Planning standard en 8 phases
- 1. Curage/démolition, 2. Réseaux bruts (élec/eau), 3. Cloisons & doublages placo, 4. Ragréage, 5. Plafonds/murs sous-couche, 6. Carrelage/parquets, 7. Peintures finales, 8. Sanitaires/finitions.
- Spécificité copropriété
- Protection intégrale des parties communes (ascenseur, couloirs) et respect strict des horaires de bruit de la copropriété à Laval.
- Rôle de BESTRENOV
- Interlocuteur unique assurant la coordination millimétrée des interventions pour respecter le calendrier fixé.

1. Pourquoi la chronologie fait la différence entre réussite et cauchemar sur un chantier
Faire intervenir un artisan au mauvais moment engendre des réfections obligatoires et des surcoûts évitables.
Rénover un appartement en copropriété à Laval (qu'il s'agisse d'une résidence récente ou d'un immeuble ancien en centre-ville) ne laisse aucune place à l'improvisation. L'espace y est restreint, le stockage des matériaux limité et l'évacuation des gravats conditionnée par l'accès à l'ascenseur et aux escaliers.
Lorsque les artisans interviennent de manière désordonnée sans conducteur de travaux, les incidents classiques se multiplient : le carreleur salit les peintures fraîches, le peintre fait tomber des gouttes sur un parquet neuf, ou l'électricien doit rainurer des cloisons placo qui venaient d'être enduites. Suivre une chronologie méthodique supprime ces risques.

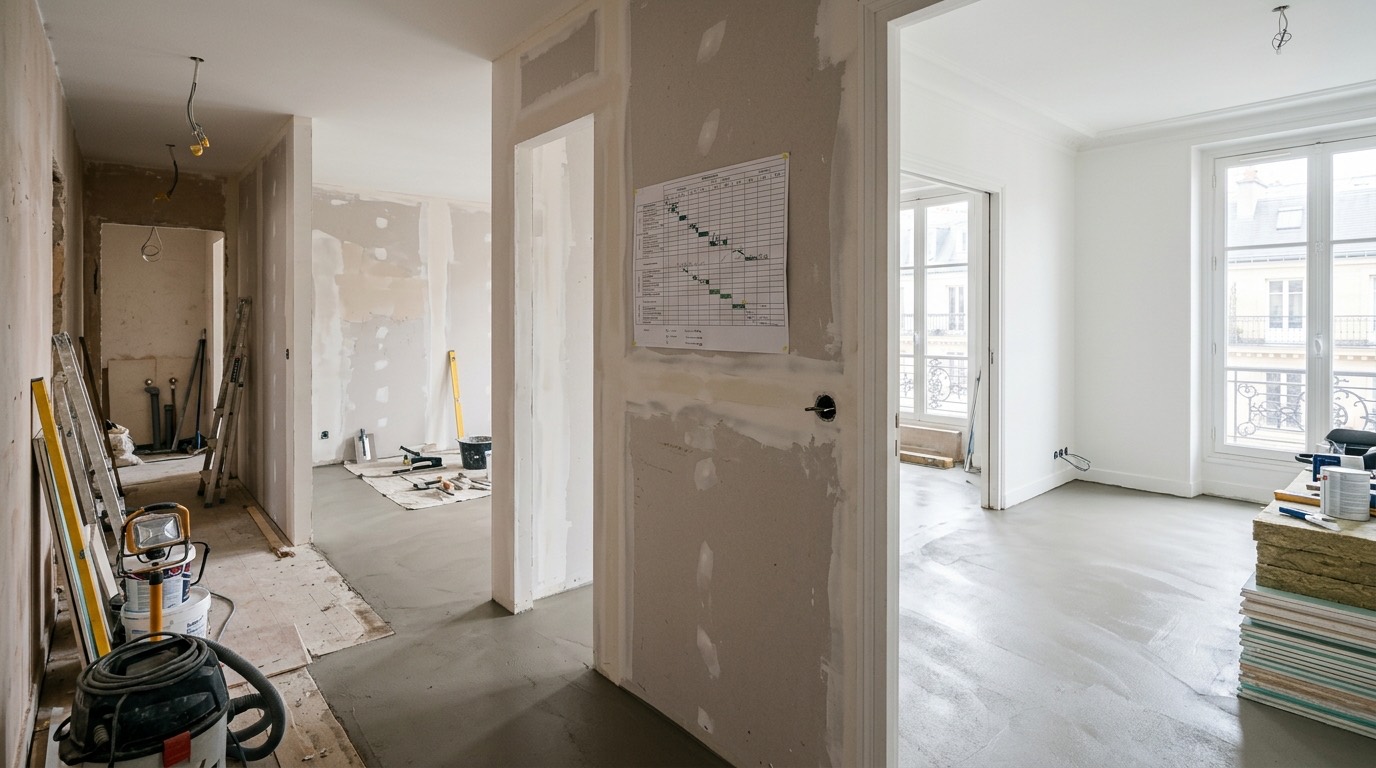

2. Le planning type d'une rénovation complète en 8 phases chronologiques
Voici la séquence exacte mise en œuvre par BESTRENOV pour la rénovation globale d'un appartement :
Ce déroulé logique garantit un enchaînement fluide sans temps morts :
- 1
Phase 1 : Protection des accès, curage et démolition
Protection polypropylène du hall d'immeuble et de l'ascenseur. Dépose des anciens sanitaires, démolition des cloisons, dépose des anciens revêtements et évacuation des gravats en déchetterie.
- 2
Phase 2 : Passage des réseaux bruts (électricité et plomberie)
Tirage des gaines électriques dans les vides de construction, modification des arrivées et évacuations d'eau, incorporation des alimentations pour la future cuisine et salle d'eau.
- 3
Phase 3 : Plâtrerie, doublages isolants et faux plafonds
Montage des ossatures métalliques, pose des laines d'isolation acoustique, vissage des plaques de plâtre BA13 (standard et hydrofuge), et réalisation des bandes calicots en deux passes.
- 4
Phase 4 : Préparation des sols (ragréage autolissant)
Nettoyage approfondi de la dalle et coulage d'un ragréage autonivelant fibré pour combler toutes les irrégularités de sol avant la pose des revêtements.
- 5
Phase 5 : Préparation des peintures et traitement des plafonds
Ponçage des enduits, application d'une sous-couche d'impression générale, et mise en peinture définitive des plafonds en blanc mat (du haut vers le bas).
- 6
Phase 6 : Pose des revêtements de sol (carrelage et parquet)
Pose du carrelage dans les pièces humides (cuisine, salle de bains) et pose du parquet flottant ou contrecollé avec sous-couche phonique dans les pièces de vie.
- 7
Phase 7 : Peintures de finition sur les murs et plinthes
Après protection soignée des sols neufs, application des deux couches de peinture de finition velours sur les murs et collage des plinthes assorties aux sols.
- 8
Phase 8 : Équipements terminaux, appareillage électrique et réception
Installation de la cuisine équipée, pose des éléments sanitaires (meuble vasque, robinetterie, parois), clipsage des plaques d'interrupteurs, nettoyage de fin de chantier et signature du procès-verbal de réception.
Vous avez un projet de rénovation ? Estimez rapidement votre budget.
Première estimation indicative, sans engagement. Le chiffrage définitif dépend de l'étude du projet et, si nécessaire, d'une visite sur place.
3. Tableau de synthèse : planning prévisionnel d'un appartement T3 de 65 m²
Pour un appartement de 65 m² à Laval faisant l'objet d'une réhabilitation complète, voici le calendrier moyen constaté :
| Semaine | Corps d'état principal | Opérations sur le chantier | Livrable de l'étape |
|---|---|---|---|
| Semaine 1 | Démolition & curage | Protection parties communes, dépose cloisons, évacuation gravats | Logement à nu et sécurisé |
| Semaine 2 | Électricien & Plombier | Passage des gaines NF C 15-100, modification évacuations d'eau | Réseaux bruts positionnés |
| Semaines 3-4 | Plaquiste plâtrier | Ossatures métalliques, isolation phonique, plaques BA13, bandes à joint | Volumes redistribués, cloisons prêtes |
| Semaine 5 | Plaquiste & Carreleur | Ponçage des bandes, primaire d'accroche et coulage ragréage sol | Sol plan et sec |
| Semaine 6 | Carreleur & Poseur | Pose carrelage salle d'eau/cuisine et parquet pièces de vie | Sols neufs terminés et protégés |
| Semaine 7 | Artisan peintre | Impression générale, peintures plafonds et 2 couches velours murs | Finitions murales impeccables |
| Semaine 8 | Menuisier & Sanitaires | Pose meubles cuisine, vasque, robinetterie, appareillage électrique | Appartement prêt à vivre, PV de réception |
4. Les règles spécifiques à la copropriété à Laval
Travailler en immeuble collectif exige des égards permanents pour le voisinage et le syndic :
1. Information préalable du voisinage : afficher une note claire dans le hall d'entrée annonçant les dates du chantier, la nature des travaux et les coordonnées du responsable de chantier.
2. Respect des horaires de bruit : les arrêtés municipaux et règlements de copropriété interdisent généralement les travaux bruyants avant 8h30, entre 12h et 14h, et après 18h30 ainsi que les dimanches et jours fériés.
3. Gestion des parties communes : l'ascenseur ne doit pas être surchargé de gravats sans protection renforcée au sol et sur les parois. Les parties communes doivent être balayées et nettoyées quotidiennement.
Vous avez un projet de rénovation ? Estimez rapidement votre budget.
Première estimation indicative, sans engagement. Le chiffrage définitif dépend de l'étude du projet et, si nécessaire, d'une visite sur place.
Questions fréquentes
Peut-on peindre les murs avant de poser le carrelage ou le parquet ?
Dans les règles de l'art, les plafonds et la sous-couche d'impression des murs sont réalisés AVANT la pose des sols pour éviter d'éclabousser les nouveaux revêtements. En revanche, la dernière couche de peinture de finition sur les murs est appliquée APRÈS la pose des sols et des plinthes, ce qui permet de parfaire le joint de finition entre le haut de la plinthe et le mur sans raccord visible.
Pourquoi l'électricien doit-il impérativement intervenir avant le plaquiste ?
L'électricien doit pouvoir fixer ses gaines dans l'ossature métallique avant que les plaques de plâtre ne soient vissées des deux côtés. Si le plaquiste ferme les cloisons trop tôt, il devient obligatoire de faire des trous à la scie cloche ou des saignées destructives pour passer les câbles, ce qui fait perdre du temps et fragilise l'ouvrage.
Combien de temps faut-il pour rénover entièrement un studio de 25 m² à Laval ?
Pour un studio de 20 à 30 m² avec réfection complète de la kitchenette, de la salle d'eau, des sols et peintures, comptez en moyenne 3 à 5 semaines de chantier coordonné en continu.
Quel est l'avantage de faire appel à un interlocuteur unique comme BESTRENOV ?
Avoir un coordinateur dédié évite les temps morts entre les artisans (le peintre qui attend le plaquiste, le carreleur retardé par la plomberie). BESTRENOV synchronise l'ensemble des interventions selon un planning ferme, garantit le respect des règles DTU et reste votre seul interlocuteur responsable du début à la fin.
Pour aller plus loin
- Rénovation d'appartement à LavalDécouvrez notre prise en charge globale clé en main pour appartements lavallois.
- Estimer le coût global de votre rénovationCalculez votre enveloppe de travaux selon la surface et le standing souhaité.
- Demande de visite techniqueRencontrez notre coordinateur pour établir un calendrier prévisionnel fiable.
Guides associés
Sources et méthodologie
- CSTB — Guide de gestion des interfaces de second œuvre — Recommandations professionnelles sur l'enchaînement chronologique des corps d'état du bâtiment.
- Fédération Française du Bâtiment (FFB) — Conduite de chantier en rénovation résidentielle — Règles de sécurité et organisation des interventions en site occupé ou copropriété.
- Service-Public.fr — Règles de vie et travaux en copropriété (F3152) — Horaires autorisés et obligations relatives aux parties communes d'immeuble.
Un projet de travaux à Laval ou en Mayenne ?
Décrivez votre projet : nous revenons vers vous pour en étudier la faisabilité et, si nécessaire, organiser une visite sur place avant tout chiffrage définitif.
